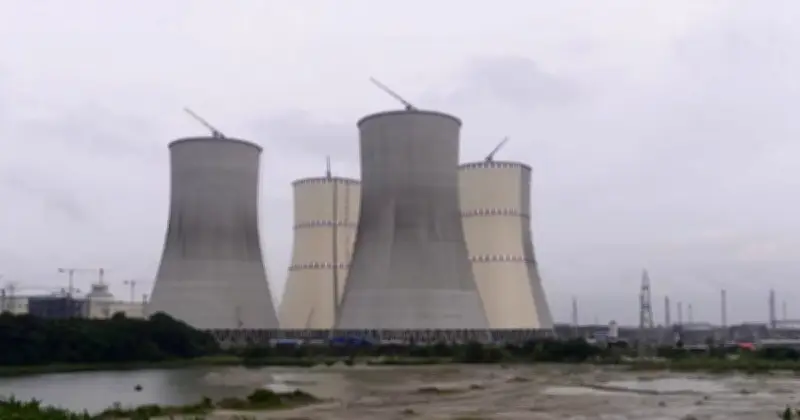

বাংলাদেশ তার জ্বালানি যাত্রায় একটি ঐতিহাসিক ধাপে পৌঁছেছে। ঈশ্বরদীর রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের প্রথম ইউনিটে পারমাণবিক জ্বালানি লোডিং শুরু হয়েছে। এটি দেশকে বিশ্বের ৩৩তম পরমাণু শক্তি উৎপাদনকারী দেশে পরিণত করেছে। এই মাইলফলক প্রকল্পটিকে নির্মাণ পর্যায় থেকে পরিচালনার দিকে নিয়ে গেছে।
১২.৬৫ বিলিয়ন ডলারের প্রকল্প
রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্র বাংলাদেশের ইতিহাসে সবচেয়ে ব্যয়বহুল বিদ্যুৎ প্রকল্প। এর ব্যয় ১২.৬৫ বিলিয়ন ডলার। তবে বিশেষজ্ঞরা সতর্ক করে বলেছেন, বাণিজ্যিক বিদ্যুৎ উৎপাদন শুরু করা একটি জটিল, বহু-ধাপ প্রক্রিয়া। এর মধ্যে রয়েছে কঠোর পরীক্ষা, নিরাপত্তা যাচাই এবং গ্রিড সিঙ্ক্রোনাইজেশন।
এই উন্নয়ন প্রকল্পটির আর্থিক কার্যকারিতা, বিদ্যুতের মূল্য নির্ধারণ, নিরাপত্তা প্রস্তুতি, তেজস্ক্রিয় বর্জ্য ব্যবস্থাপনা এবং দীর্ঘমেয়াদী অর্থনৈতিক প্রভাব নিয়ে বিতর্ক পুনরায় উস্কে দিয়েছে।
প্রায় এক দশকের উন্নয়ন
রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্র বাংলাদেশের প্রথম পারমাণবিক স্থাপনা। এটি প্রায় এক দশক ধরে উন্নয়নের অধীনে রয়েছে। মূল মাইলফলকগুলির মধ্যে রয়েছে ২০১৬ সালে বাংলাদেশ পারমাণবিক শক্তি নিয়ন্ত্রক কর্তৃপক্ষের সাইট লাইসেন্স প্রদান, ২০১৭ সালের নভেম্বরে ইউনিট ১-এর প্রথম কংক্রিট ঢালাই এবং ২০১৮ সালের জুলাইয়ে ইউনিট ২-এর নির্মাণ শুরু। ২০২৫ সালে ট্রান্সমিশন অবকাঠামো সম্পন্ন হয়, যা ২০২৬ সালের এপ্রিলে জ্বালানি লোডিংয়ের পথ প্রশস্ত করে। বাণিজ্যিক কার্যক্রম ২০২৬ সালের শেষ থেকে ২০২৭ সালের মধ্যে শুরু হবে বলে আশা করা হচ্ছে।
বাংলাদেশ পারমাণবিক শক্তি কমিশনের কর্মকর্তারা জানিয়েছেন, আন্তর্জাতিক তত্ত্বাবধানে ব্যাপক নিয়ন্ত্রক পর্যালোচনার পর জ্বালানি লোডিংয়ের জন্য কমিশনিং লাইসেন্স মঞ্জুর করা হয়েছে।
রাশিয়ার অর্থায়ন
প্রকল্পটি প্রধানত রাশিয়ান ফেডারেশন দ্বারা অর্থায়ন করা হচ্ছে। তারা রাষ্ট্রীয় ঋণের মাধ্যমে প্রায় ৯০ শতাংশ তহবিল সরবরাহ করছে। রোসাটম প্রযুক্তি সরবরাহকারী হিসেবে কাজ করছে। অর্থনীতিবিদরা উল্লেখ করেছেন, পারমাণবিক শক্তির জন্য উচ্চ প্রাথমিক বিনিয়োগ প্রয়োজন, তবে দীর্ঘমেয়াদী স্থায়িত্ব নির্ভর করবে পরিচালন দক্ষতা, বিদ্যুতের শুল্ক এবং ঋণ পরিশোধের কাঠামোর উপর।
জ্বালানি লোডিং প্রক্রিয়া
জ্বালানি লোডিং পারমাণবিক শক্তি উৎপাদনের সবচেয়ে সংবেদনশীল পর্যায়গুলির মধ্যে একটি। এতে পারমাণবিক জ্বালানি সমাবেশগুলি চুল্লির কেন্দ্রে স্থাপন করা হয়। রূপপুরে, প্রতিটি ভিভিইআর-১২০০ চুল্লিতে ১৬৩টি জ্বালানি সমাবেশ থাকবে। লোডিং প্রক্রিয়াটি প্রায় ৪০ থেকে ৪৫ দিন সময় নেবে বলে আশা করা হচ্ছে। প্রতিটি সমাবেশে সমৃদ্ধ ইউরেনিয়াম পেলেট রয়েছে যা উল্লেখযোগ্য পরিমাণ শক্তি উৎপাদন করতে সক্ষম।
একবার সম্পন্ন হলে, চুল্লিটি "প্রথম ক্রিটিক্যালিটি"-তে চলে যাবে, যখন একটি নিয়ন্ত্রিত পারমাণবিক চেইন বিক্রিয়া শুরু হয়।
বিদ্যুৎ উৎপাদন প্রক্রিয়া
জীবাশ্ম জ্বালানি-ভিত্তিক প্ল্যান্টের বিপরীতে, পারমাণবিক বিদ্যুৎকেন্দ্রগুলি পারমাণবিক বিভাজনের মাধ্যমে বিদ্যুৎ উৎপন্ন করে। প্রক্রিয়াটিতে ইউরেনিয়াম নিউক্লিয়াস বিভক্ত করে তাপ নির্গত করা জড়িত, যা জলকে বাষ্পে রূপান্তরিত করে, টারবাইন চালায় এবং শেষ পর্যন্ত বিদ্যুৎ উৎপন্ন করে। পারমাণবিক জ্বালানির উচ্চ শক্তি ঘনত্বের অর্থ হল অল্প পরিমাণে প্রচুর শক্তি উৎপাদন করা যায়, যা স্থিতিশীল বেসলোড শক্তির জন্য একটি আকর্ষণীয় বিকল্প করে তোলে।
পরীক্ষা ও যাচাইকরণ
অগ্রগতি সত্ত্বেও, বিদ্যুৎ উৎপাদন অবিলম্বে শুরু হবে না। বিশেষজ্ঞরা বলেছেন, প্ল্যান্টটিকে বেশ কয়েকটি পর্যায়ের পরীক্ষা এবং বৈধতার মধ্য দিয়ে যেতে হবে। ঢাকা বিশ্ববিদ্যালয়ের অধ্যাপক ড. শফিকুল ইসলাম উল্লেখ করেছেন, প্রাথমিক উৎপাদন সাধারণত কম ক্ষমতায় শুরু হয়, প্রায় ৫% থেকে ১০%, সিস্টেমের কর্মক্ষমতা মূল্যায়ন করতে।
সাময়িক সময়সূচী অনুযায়ী, ২০২৬ সালের জুলাই থেকে আগস্টের মধ্যে প্রায় ৩০০ মেগাওয়াটের প্রাথমিক উৎপাদন শুরু হতে পারে, তারপরে বছরের শেষের দিকে ধীরে ধীরে স্কেলিং করা হবে। ইউনিট ১ থেকে ১,২০০ মেগাওয়াটের সম্পূর্ণ ক্ষমতা ২০২৭ সালে প্রত্যাশিত। একবার উভয় ইউনিট চালু হলে, প্ল্যান্টটির মোট ক্ষমতা হবে ২,৪০০ মেগাওয়াট, যা বাংলাদেশের বিদ্যুৎ সরবরাহের প্রায় ১০% থেকে ১২% অবদান রাখবে।
গ্রিড সংযোগ
পাওয়ার গ্রিড কোম্পানি অফ বাংলাদেশ নিশ্চিত করেছে যে ট্রান্সমিশন অবকাঠামো প্রস্তুত। চারটি প্রধান লাইন রয়েছে: রূপপুর-বাঘাবাড়ি (দুটি সার্কিট), রূপপুর-বগুড়া এবং রূপপুর-গোপালগঞ্জ। প্রতিটি লাইন প্রায় ৪০০ মেগাওয়াট পরিচালনা করতে সক্ষম। তবে বিশেষজ্ঞরা বলেছেন, জাতীয় গ্রিডে এত বড় বেসলোড সুবিধা একীভূত করতে সতর্ক লোড ব্যালেন্সিং, ফ্রিকোয়েন্সি নিয়ন্ত্রণ এবং ক্রমাগত পর্যবেক্ষণ প্রয়োজন।
নিরাপত্তা ব্যবস্থা
নিরাপত্তা একটি কেন্দ্রীয় উদ্বেগ। কর্তৃপক্ষ বলেছে, প্ল্যান্টটি একটি বহু-স্তরযুক্ত সুরক্ষা ব্যবস্থা অনুসরণ করে, যার মধ্যে জ্বালানি পেলেট কন্টেনমেন্ট, জিরকোনিয়াম অ্যালয় ক্ল্যাডিং, চুল্লি চাপ জাহাজ এবং শক্তিশালী কংক্রিট কন্টেনমেন্ট কাঠামো অন্তর্ভুক্ত। উন্নত নিরাপত্তা বৈশিষ্ট্য যেমন প্যাসিভ কুলিং সিস্টেম, কোর ক্যাচার এবং হাইড্রোজেন রিকম্বাইনার অন্তর্ভুক্ত করা হয়েছে, যা ফুকুশিমা সহ অতীতের পারমাণবিক ঘটনা থেকে শিক্ষা নিয়ে তৈরি।
কর্মকর্তারা জানিয়েছেন, জরুরি প্রস্তুতি এবং ব্যাকআপ সিস্টেম রয়েছে, তবে বিশেষজ্ঞরা জোর দিয়ে বলেছেন যে প্ল্যান্টের জীবনচক্র জুড়ে নিরাপত্তা ক্রমাগত পর্যবেক্ষণ করা আবশ্যক।
তেজস্ক্রিয় বর্জ্য ব্যবস্থাপনা
পারমাণবিক শক্তি কম গ্রিনহাউস গ্যাস নির্গমনের সুবিধা দিলেও, তেজস্ক্রিয় বর্জ্য ব্যবস্থাপনা একটি দীর্ঘমেয়াদী চ্যালেঞ্জ রয়ে গেছে। বাংলাদেশের জ্বালানি সরবরাহ এবং বর্জ্য হ্যান্ডলিংয়ের জন্য রাশিয়ার সাথে চুক্তি রয়েছে, যার মধ্যে ব্যয়িত জ্বালানি ফেরত বা পুনঃপ্রক্রিয়াকরণের সম্ভাবনা রয়েছে, তবে বিস্তৃত নীতি কাঠামো এখনও বিকশিত হচ্ছে।
দক্ষ কর্মীবাহিনী
একটি পারমাণবিক বিদ্যুৎকেন্দ্র পরিচালনার জন্য অত্যন্ত দক্ষ কর্মীবাহিনী প্রয়োজন। কর্তৃপক্ষ বলেছে, বাংলাদেশী প্রকৌশলীরা আন্তর্জাতিক প্রোগ্রাম সহ ব্যাপক প্রশিক্ষণ নিয়েছেন এবং বেশ কয়েকজন ইতিমধ্যে চুল্লি পরিচালনার জন্য লাইসেন্সপ্রাপ্ত। তবে বিশ্লেষকরা বিদেশী দক্ষতার উপর নির্ভরতা কমাতে প্রযুক্তিগত শিক্ষায় অব্যাহত বিনিয়োগের প্রয়োজনীয়তার উপর জোর দিয়েছেন।
জলবায়ু ও জ্বালানি নিরাপত্তা
জলবায়ু এবং জ্বালানি নিরাপত্তার দৃষ্টিকোণ থেকে, রূপপুর প্রকল্প আমদানি করা জীবাশ্ম জ্বালানির উপর নির্ভরতা কমাতে, বিদ্যুৎ সরবরাহ স্থিতিশীল করতে এবং শিল্প বৃদ্ধিকে সমর্থন করবে বলে আশা করা হচ্ছে। একই সময়ে, পরিবেশগত গোষ্ঠীগুলি বিকিরণ নিরাপত্তা এবং জল ব্যবহার, বিশেষ করে পদ্মা নদী থেকে, ক্রমাগত পর্যবেক্ষণের প্রয়োজনীয়তা তুলে ধরেছে।
প্রকল্পটি নির্ভরযোগ্যতা উন্নত করে এবং অর্থনৈতিক সম্প্রসারণে সহায়তা করে বাংলাদেশের বিদ্যুৎ খাতকে পুনরায় রূপ দেবে বলে আশা করা হচ্ছে। তবে চ্যালেঞ্জগুলি রয়ে গেছে, যার মধ্যে রয়েছে উচ্চ ঋণ পরিশোধের বাধ্যবাধকতা, পরিচালন ব্যয়, বিদেশী প্রযুক্তির উপর নির্ভরতা এবং দীর্ঘমেয়াদী ঝুঁকি ব্যবস্থাপনা।
